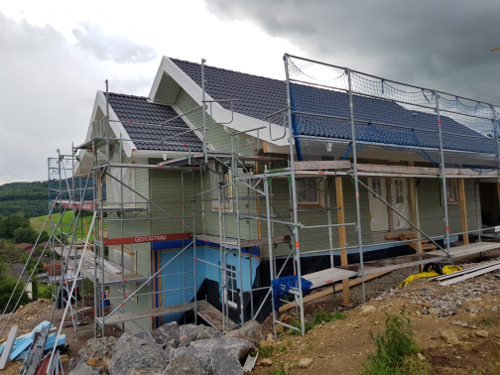

Mittwoch, den 21.07.2021

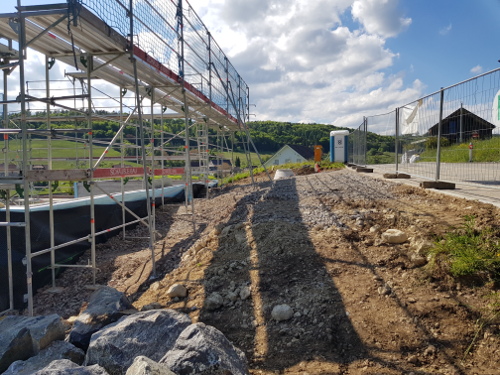

Das Haus ist zum größten Teil gestrichen und das Gerüst ist weg.

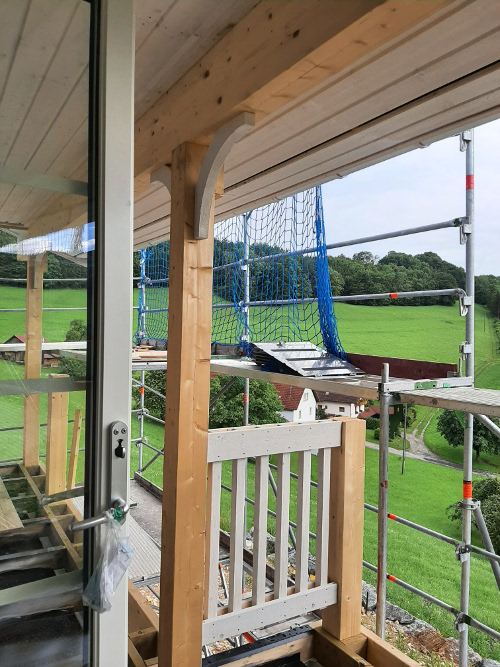

Die Balkonveranda ist auch weitergebaut worden.
Dienstag, den 20.07.2021

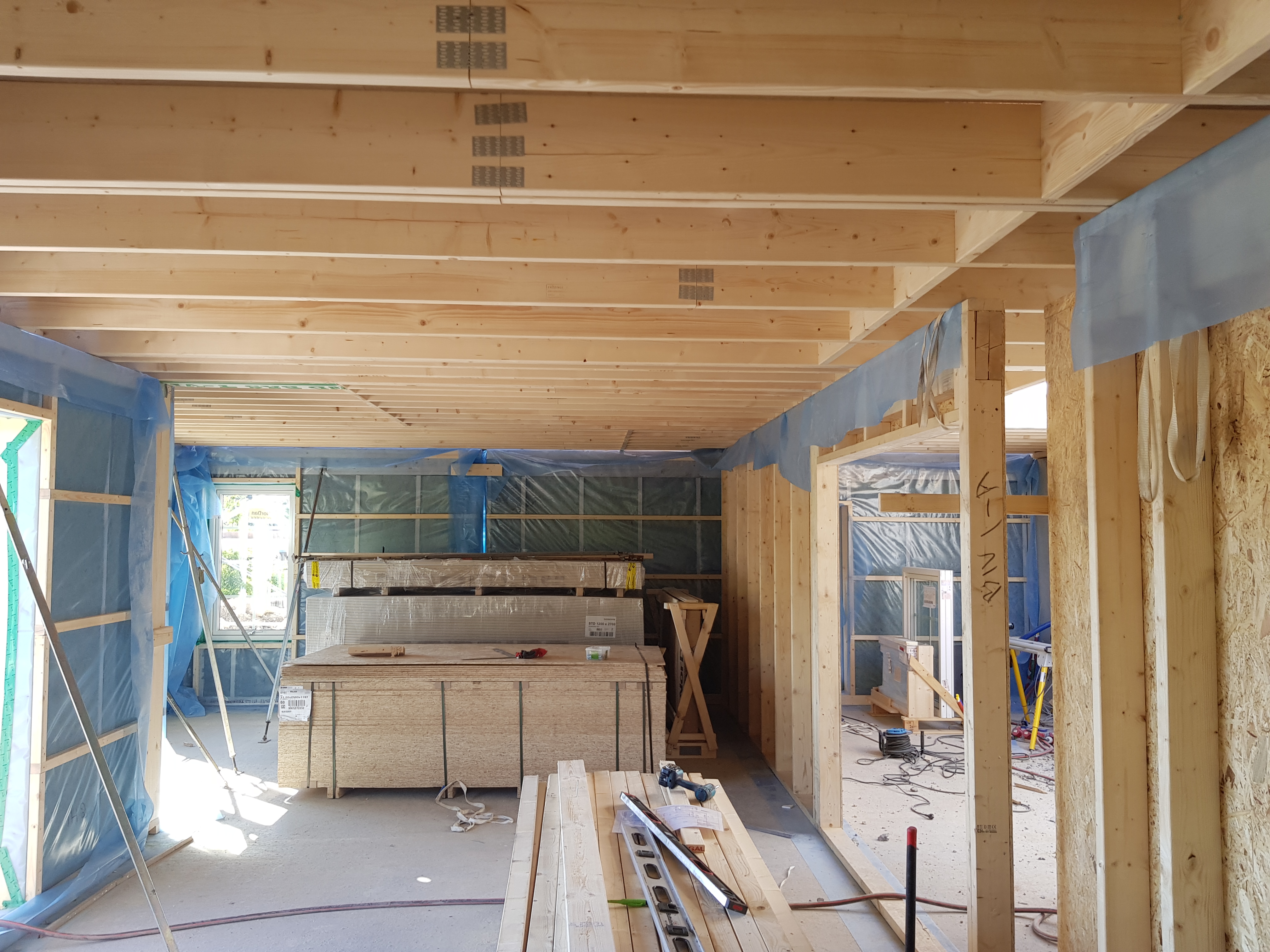

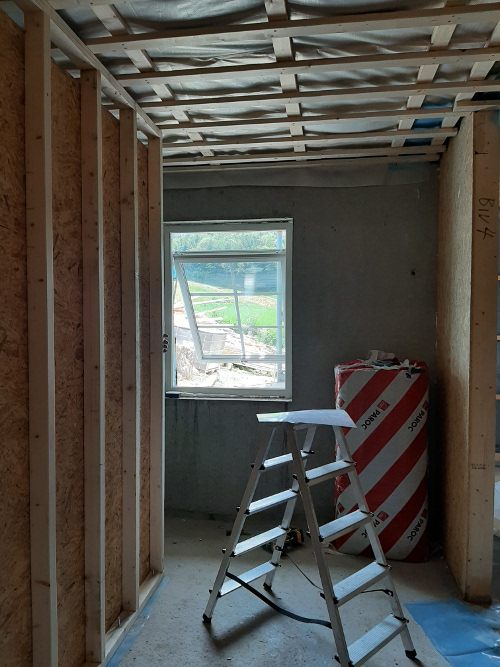

Im oberen Stock geht es weiter voran, auch mit Gibskartion.
Montag, den 19.07.2021
Im oberen Stock kommen nun weitere Wände dazu.
Freitag, den 16.07.2021

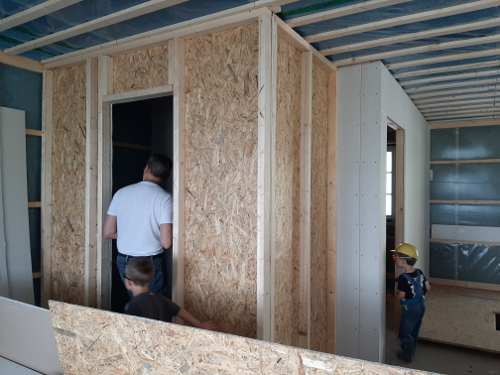

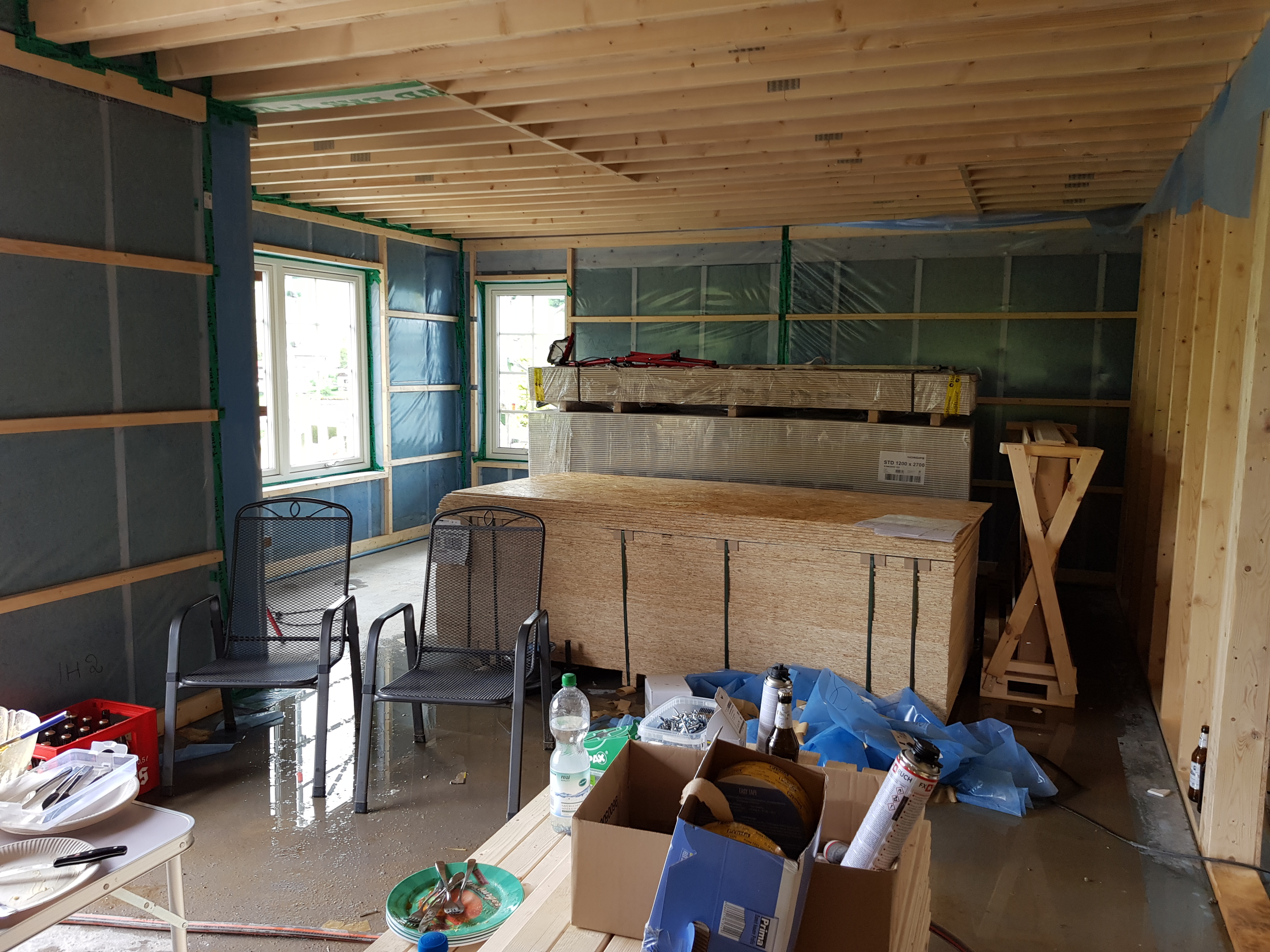

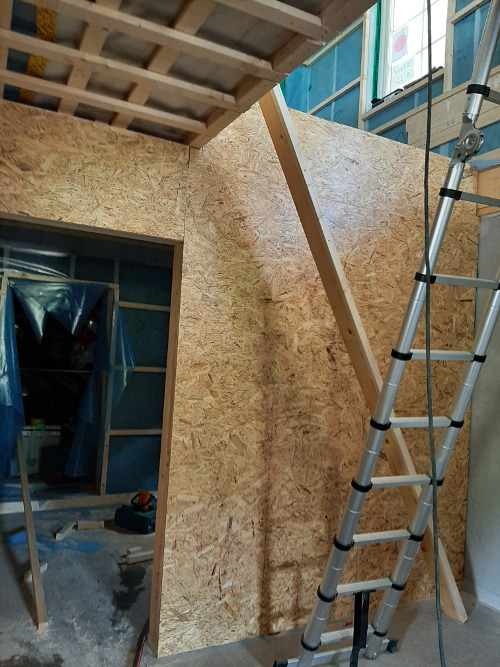

Im oberen Stock sind auch die ersten Wände gebaut worden. Hier unseren Vorratskammer.

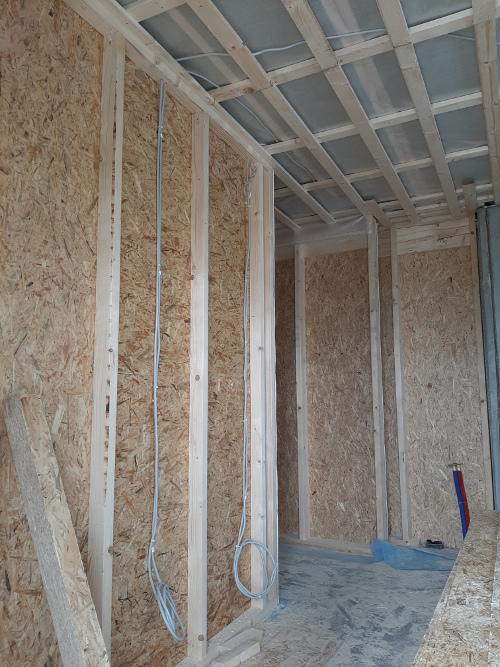

Unter wurde mit den Kabeln begonnen.

Beim Balkon wurden die Bögen angebracht.

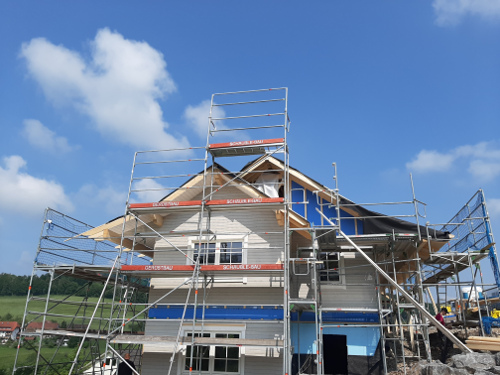

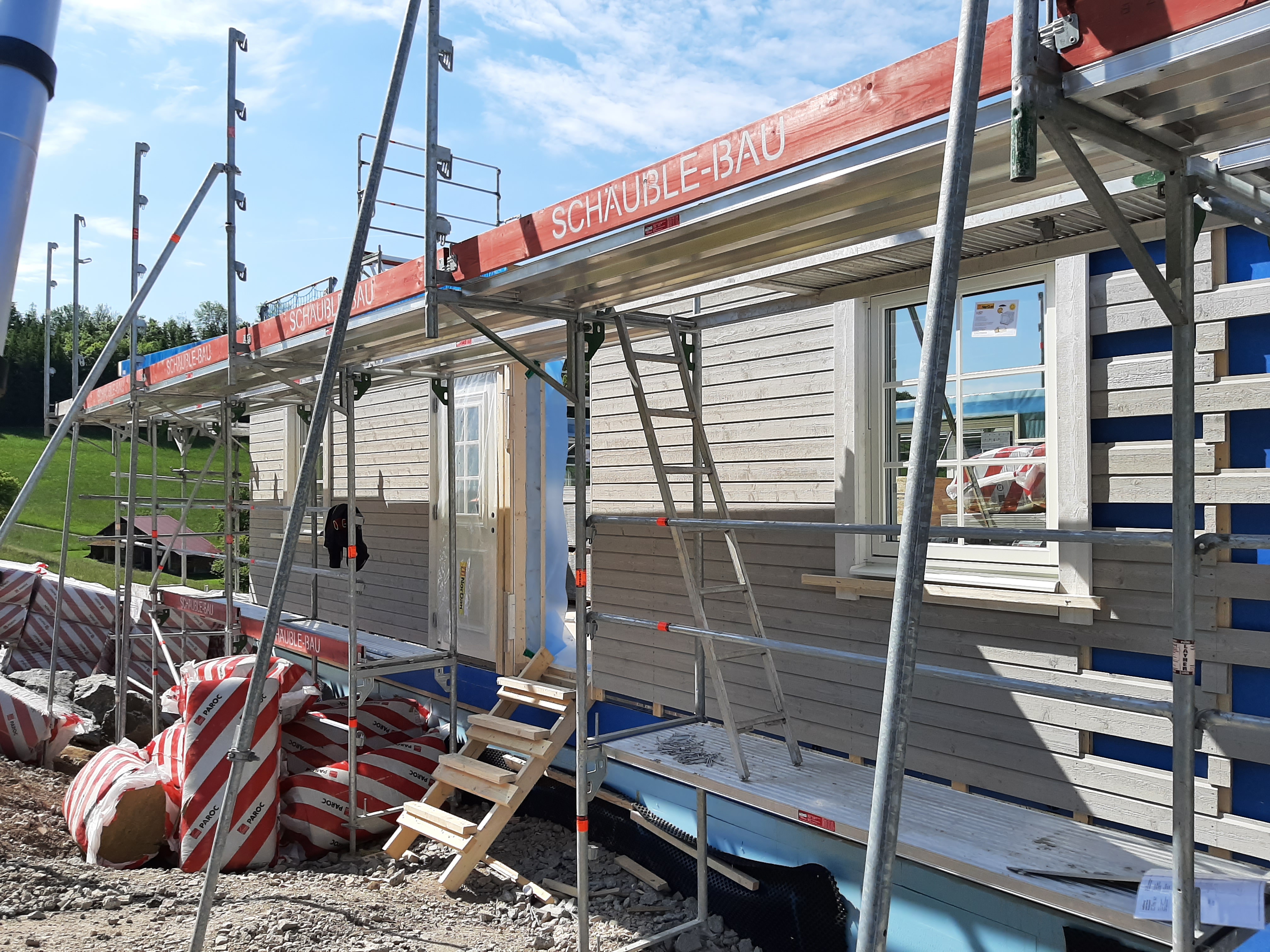

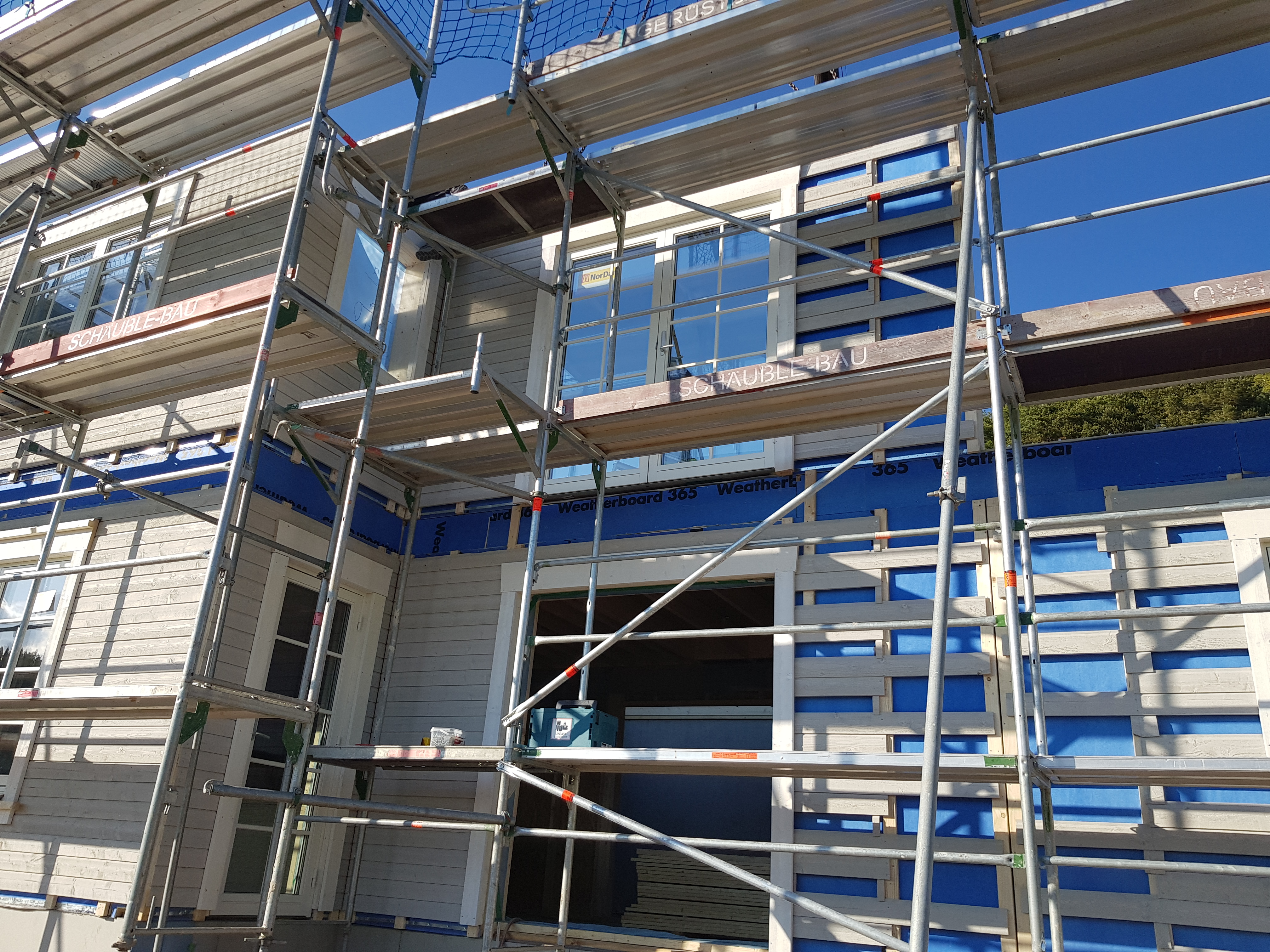

Das Haus wurden jetzt einmal gestrichen. Bald kommt das Gerüst weg.
Dienstag, den 13.07.2021

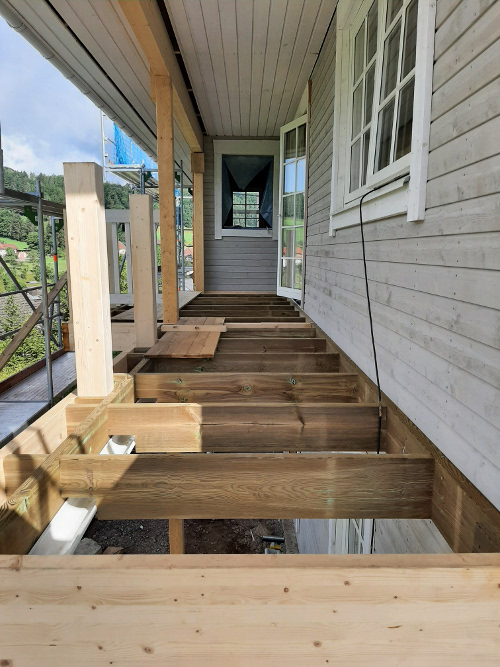

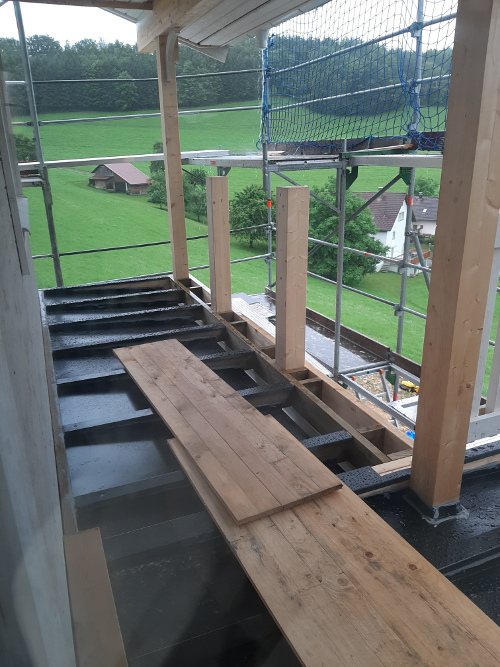

Der Balkon hat seine Regendichtheit bekommen.

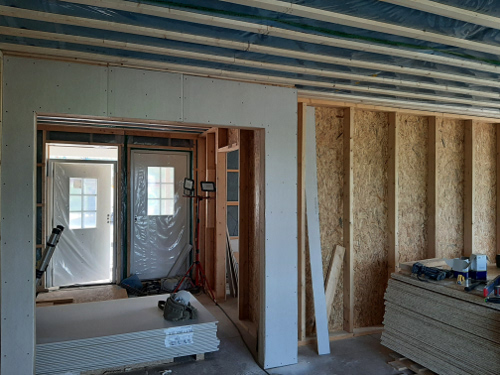

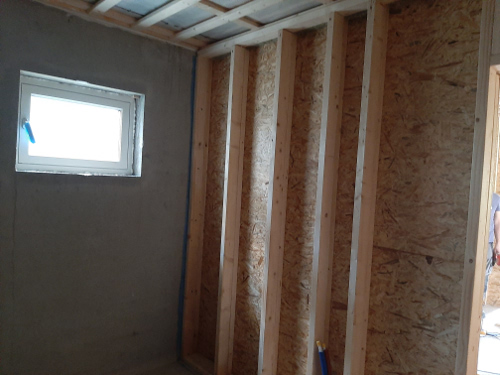

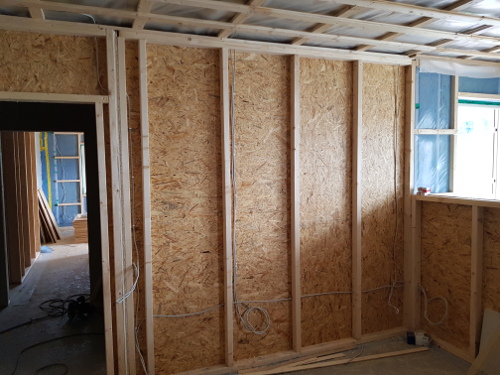

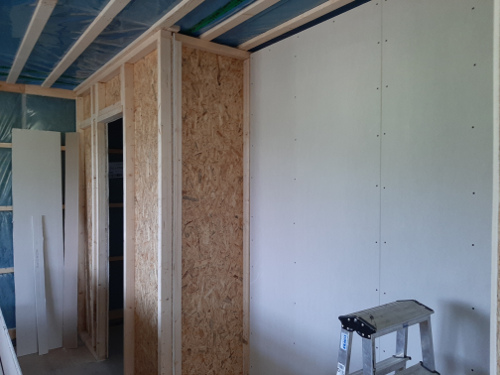

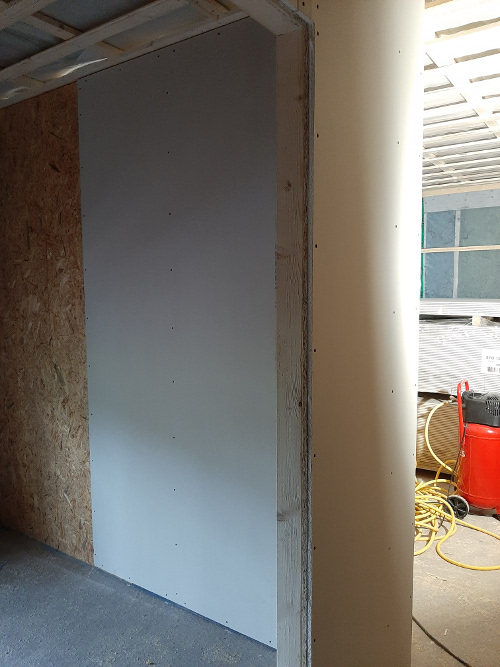

Gipskarton kommt nun auch auf die Innenwände drauf.
Freitag, den 09.07.2021

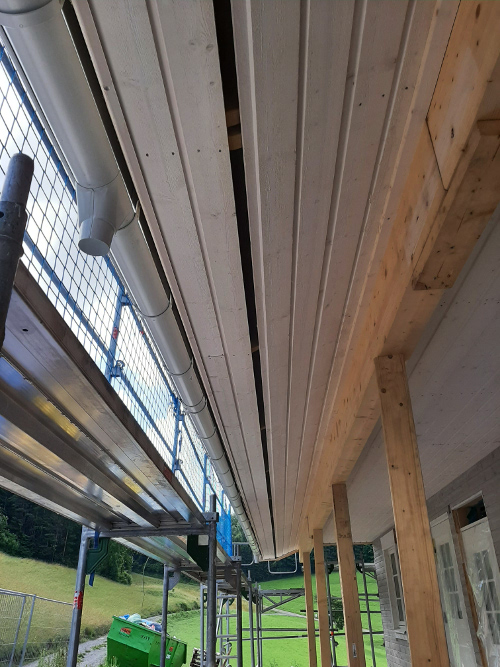

Das Vordach auf der Straßenseite ist verkleidet und hat eine Regenrinne.

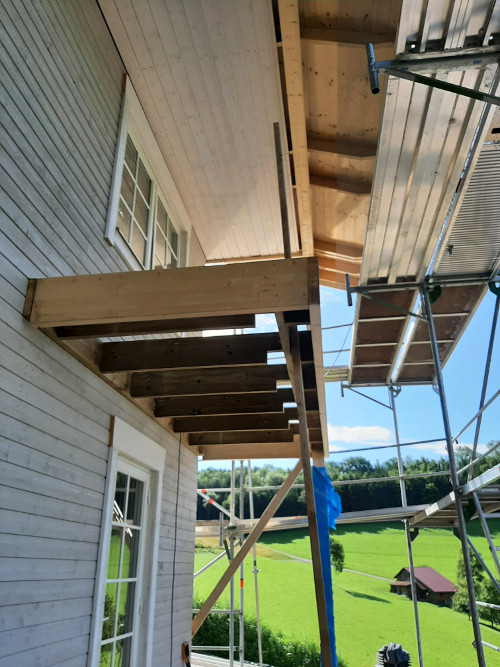

Beim Balkon ging es auch weiter.
Die Innenwände werden auch weitergebaut.
Dienstag, den 06.07.2021
Mit dem Balkon wird angefangen. Die Wand ist dort nun auch geschlossen.
Die Geschoßdecke wird gedämmt.
Montag, den 05.07.2021
Bei durchwachsenden Wetter haben wir unseren ersten Rollladen angebracht.
Samstag, den 03.07.2021

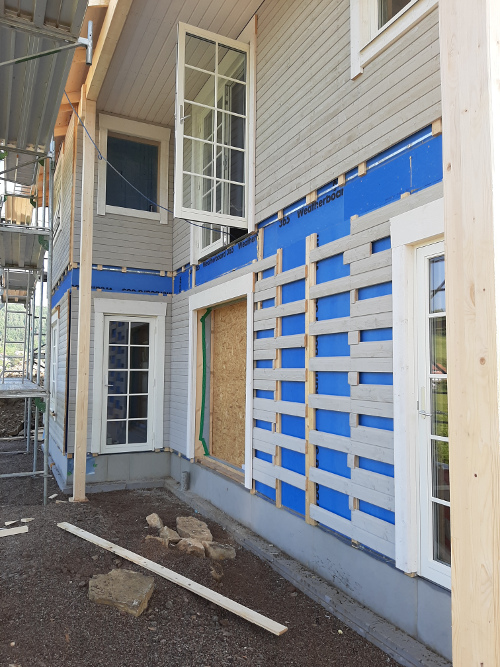

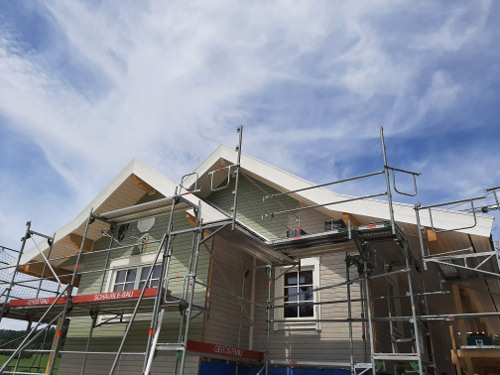

Mit dem Hausanstrich wurde zwar begonnen, aber die Hausaußenverkleiden ist noch nicht ganz fertig.

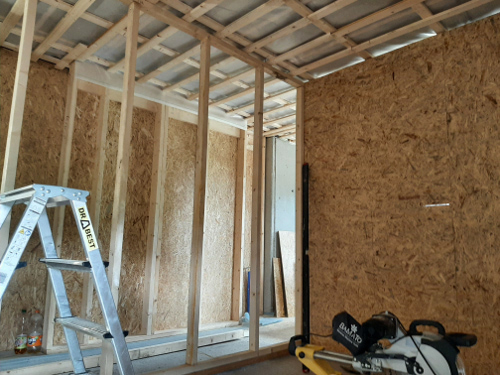

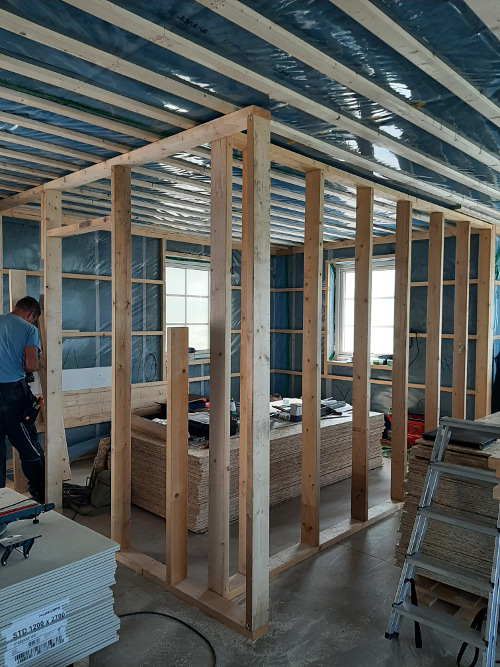

Wegen dem schlechten Wetter wird mit den Innenwänden angefangen.
Mittwoch, den 30.06.2021
Midsommer ist vorbei und die Dachgiebel sind verkleidet.
Freitag, den 25.06.2021

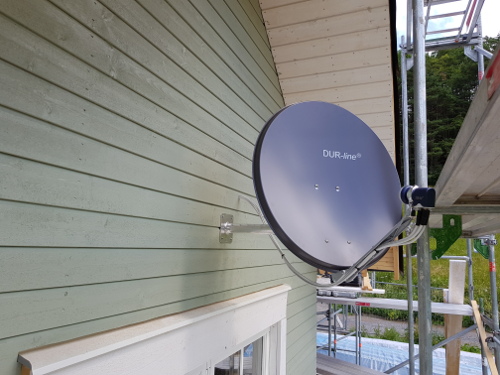

Die Satellitenschüssel habe ich bei Regen ans Haus gebracht.
Dienstag, den 22.06.2021

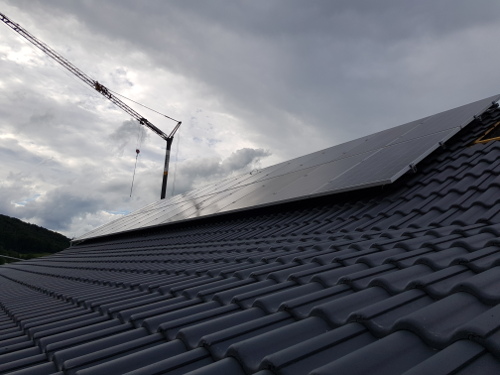

Photovoltaikplatten sind montiert.
Sonntag, den 20.06.2021
Das Dach zur Hangseite ist nun auch gedeckt und die Regenrinnenhalterung angebracht.

Unsere Hausbaufirma hat einen weiteren Film über unser Hausaufbau gedreht:-- Schwedenhaus bauen trotz strenger Bauvorschriften! [Anleitung & Aufbau] --. Dieser Film ist über Youtube veröffentlicht.
Dienstag, den 15.06.2021

Das Dach zur Straße ist gedeckt.
Freitag, den 11.06.2021

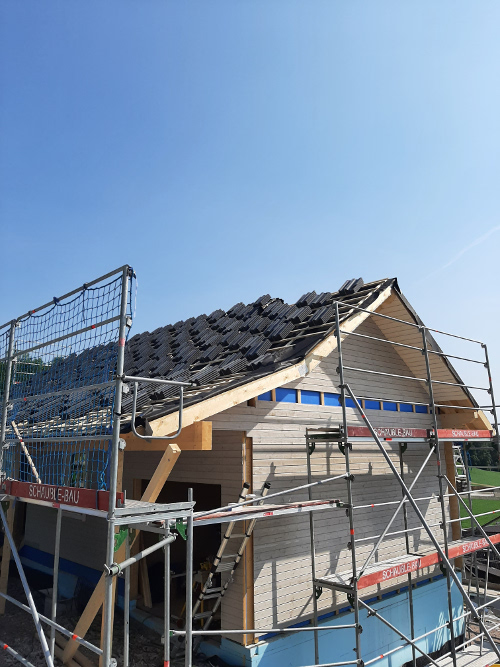

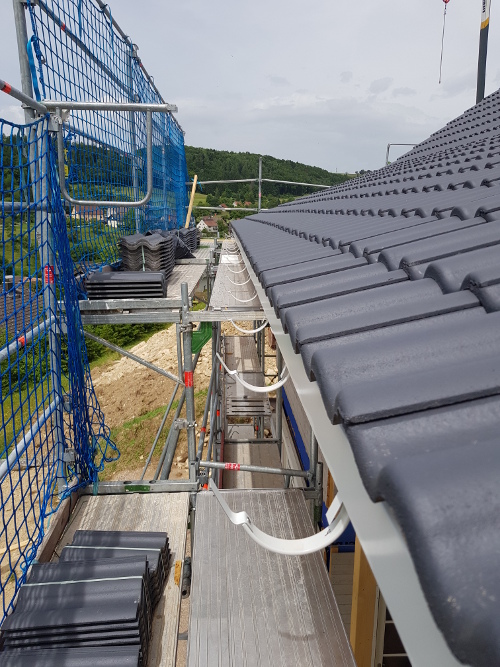

Dachsteine wurden mit einem Kran aufs Dach gehoben und verteilt.
Die Decke zum Dachboden ist nun verschlossen.
Donnerstag, den 10.06.2021

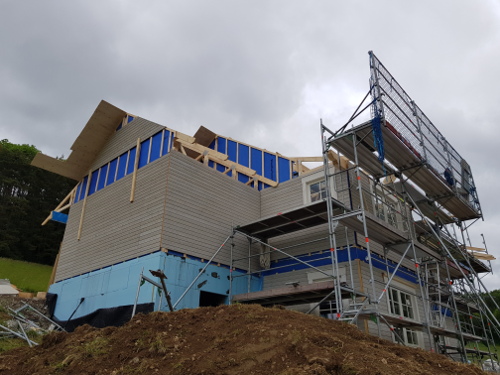

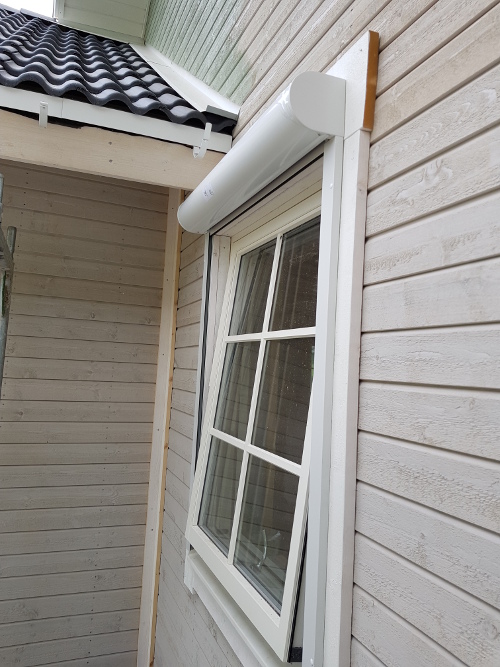

An der Fassade wird weiter gearbeitet. Es fehlt auch noch das Küchenschiebefenster und ein Terassendoppeltür.

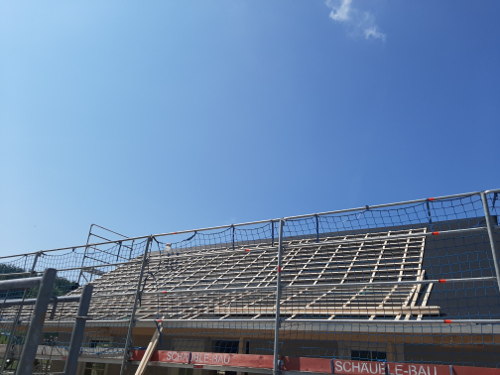

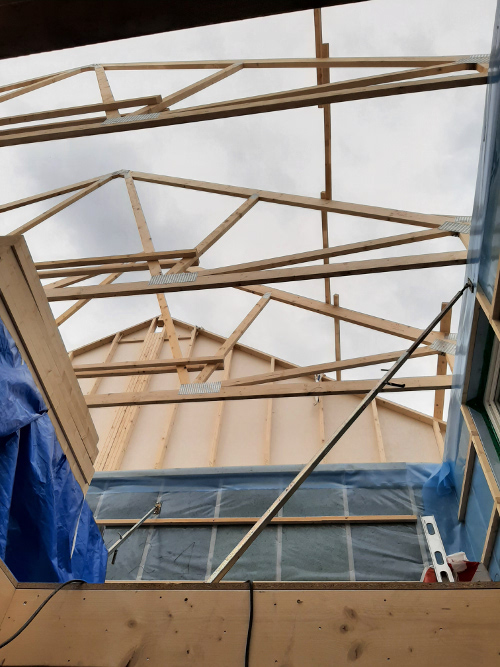

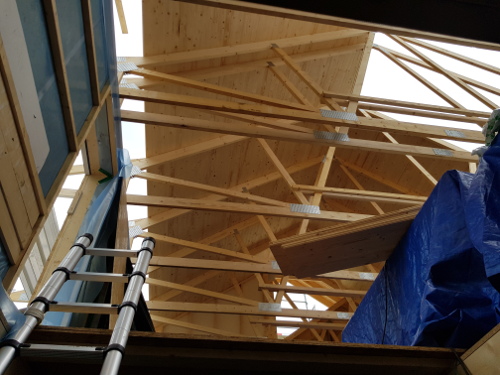

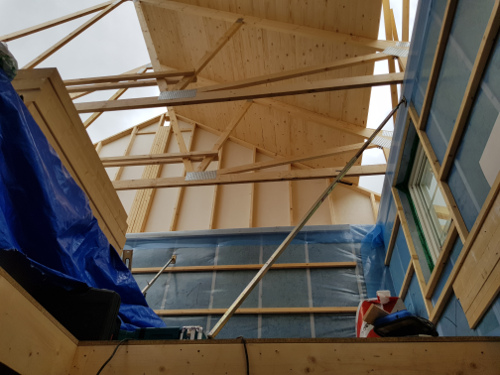

Das Dach wird für die Dachsteine vorbereitet.
Mittwoch, den 09.06.2021

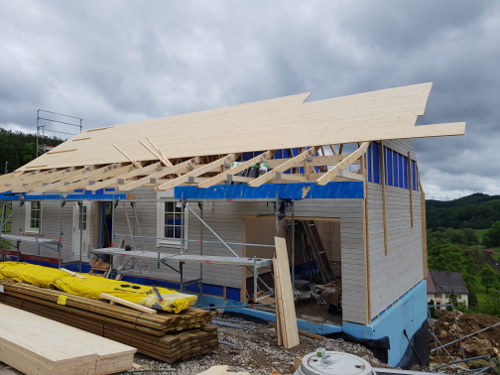

Das Dach ist größten geschlossen und Wasserdicht.

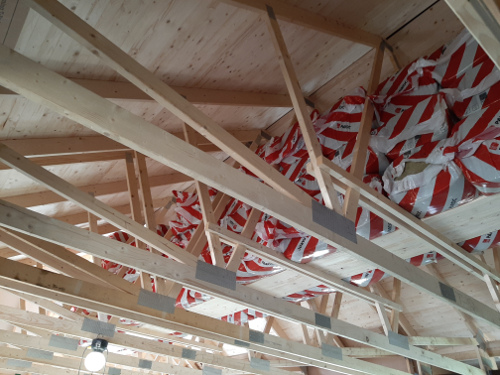

Die Deckendämmung wird auf dem Dachboden gelagert.
Samstag, den 05.06.2021
Letzte Nacht gab es ein großes Gewitter. Im Untergeschoß stehen ein paar Pfützen.
Die Dachverkleidung wird fortgeführt.
Mit dem Vordächern der Veranda und des Balkons, auf der anderen Seite, wurde begonnen.
Freitag, den 04.06.2021
Nachdem die Dachmaterialien geliefert und zusammengebaut wurden, ist nun auch das Dach errichtet.
Mit der Dachverkleidung wird begonnen.
Mittwoch, den 02.06.2021
Die Hauseingangsseite ist fertig und hat eine kleine Behelfstreppe bekommen. EIn Laster kam pünktlich um 7 Uhr. Ein weiterer Laster mit dem Dachmaterialien, der auch um 7 Uhr erwartet wurde, wird erst in den Abendstunden ankommen. So ein Mist!
Im oberen Stockwerk sieht es gut aus.
Die Garage wird nun aufgebaut und muss angepasst werden. Der Keller darunter wurde nicht nach Plan gefertigt.
Die Handwerker vor Ort bekommen jedoch alles hin.
Dienstag, den 01.06.2021

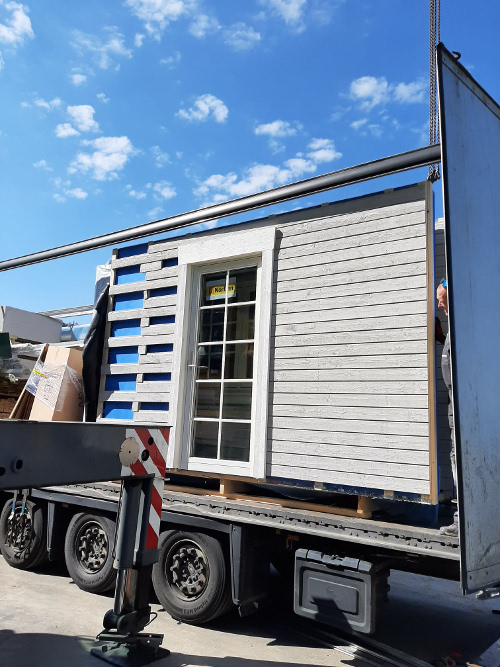

Mit fast drei Stunden Verspätung kommen endlich die ersten zwei Laster an.
Die erste Fensterwand wird gesetzt und

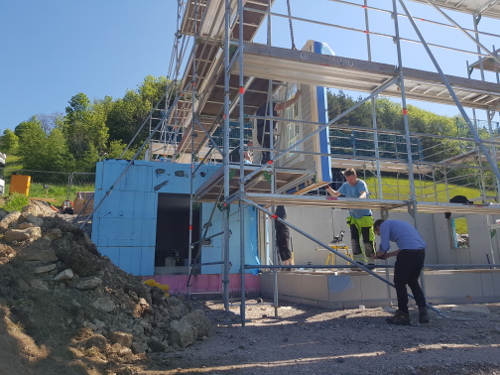

das Halbkellerstockwerk hat schnell seine Außenwände.
Für die Statik und die Zwischendecke werden ein paar Innenwände gesetzt.
Und gleich danach wird auch die Zwischendecke darauf gelegt.
Nun wirkt es im unteren Stockwerk schon etwas nach Haus.

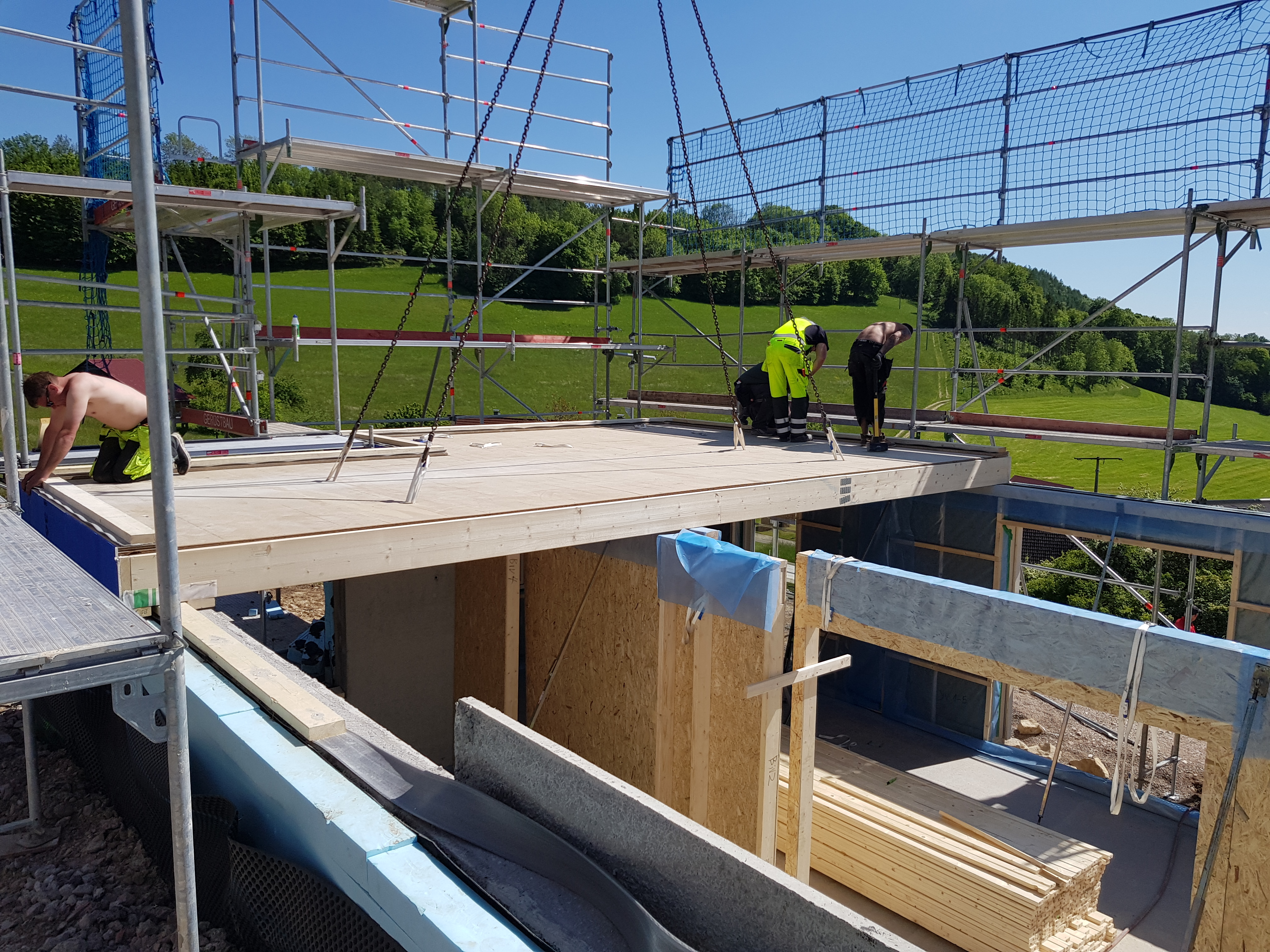

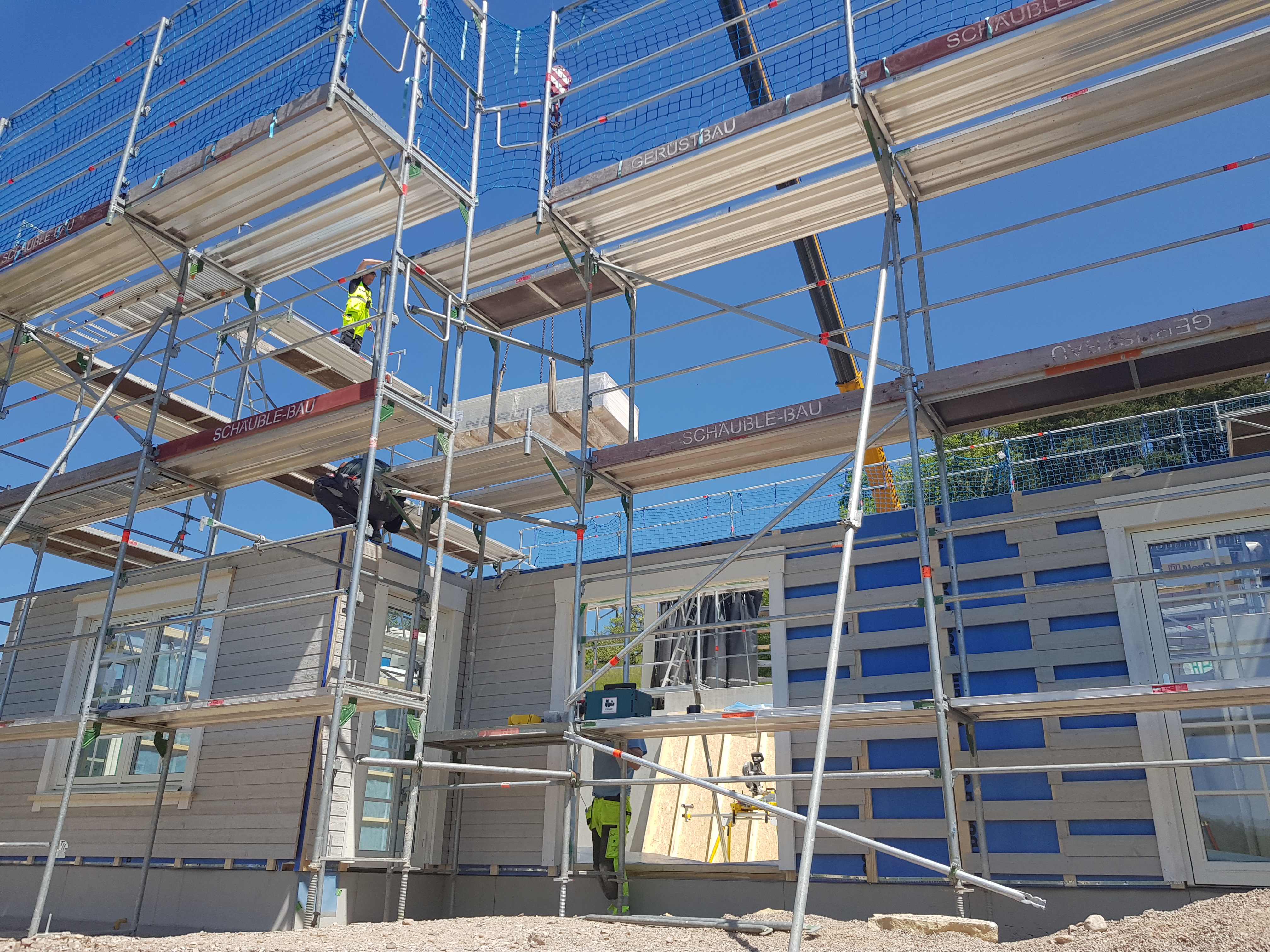

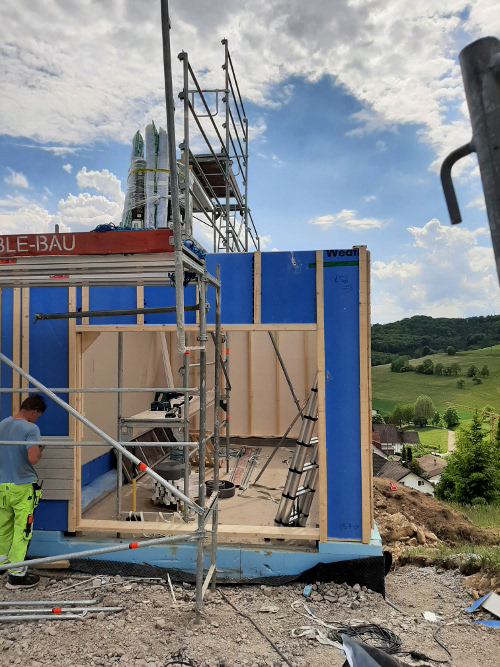

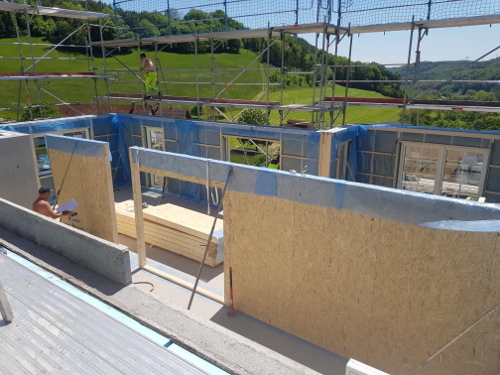

Die Außenwände des oberen Stockwerks werden auch noch heute gesetzt..
Freitag, den 28.05.2021
Der Übergabeschacht ist fertig und zugeschüttet. Für die spätere Zufahrt zur Garage ist der Schacht etwas zu hoch.

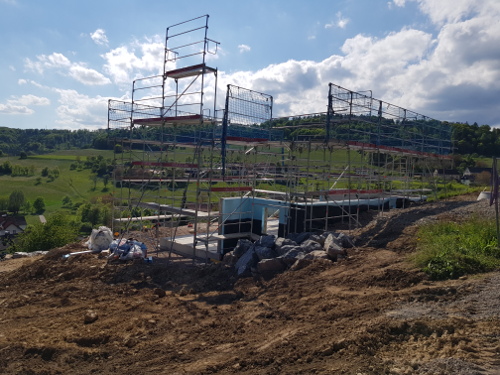

Die Zuschüttung ist auch an der Teilkellerwand gemacht worden und wird für das Gerüst gebraucht.
Dies ist nun aufgestellt und bereit für die Hausaufstellung.
Dienstag, den 25.05.2021
Es wurde eine Drainage auf der Hangseite verlegt.

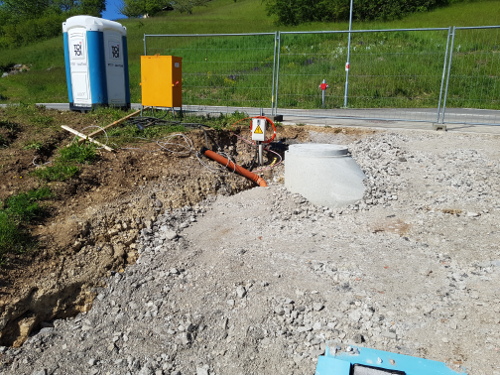

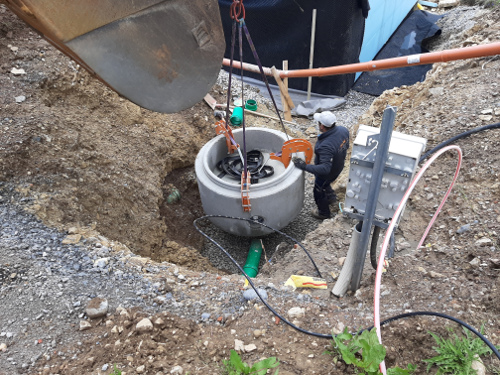

Und mit dem Schmutzwasser- übergabeschacht ist begonnen worden.
Montag, den 24.05.2021

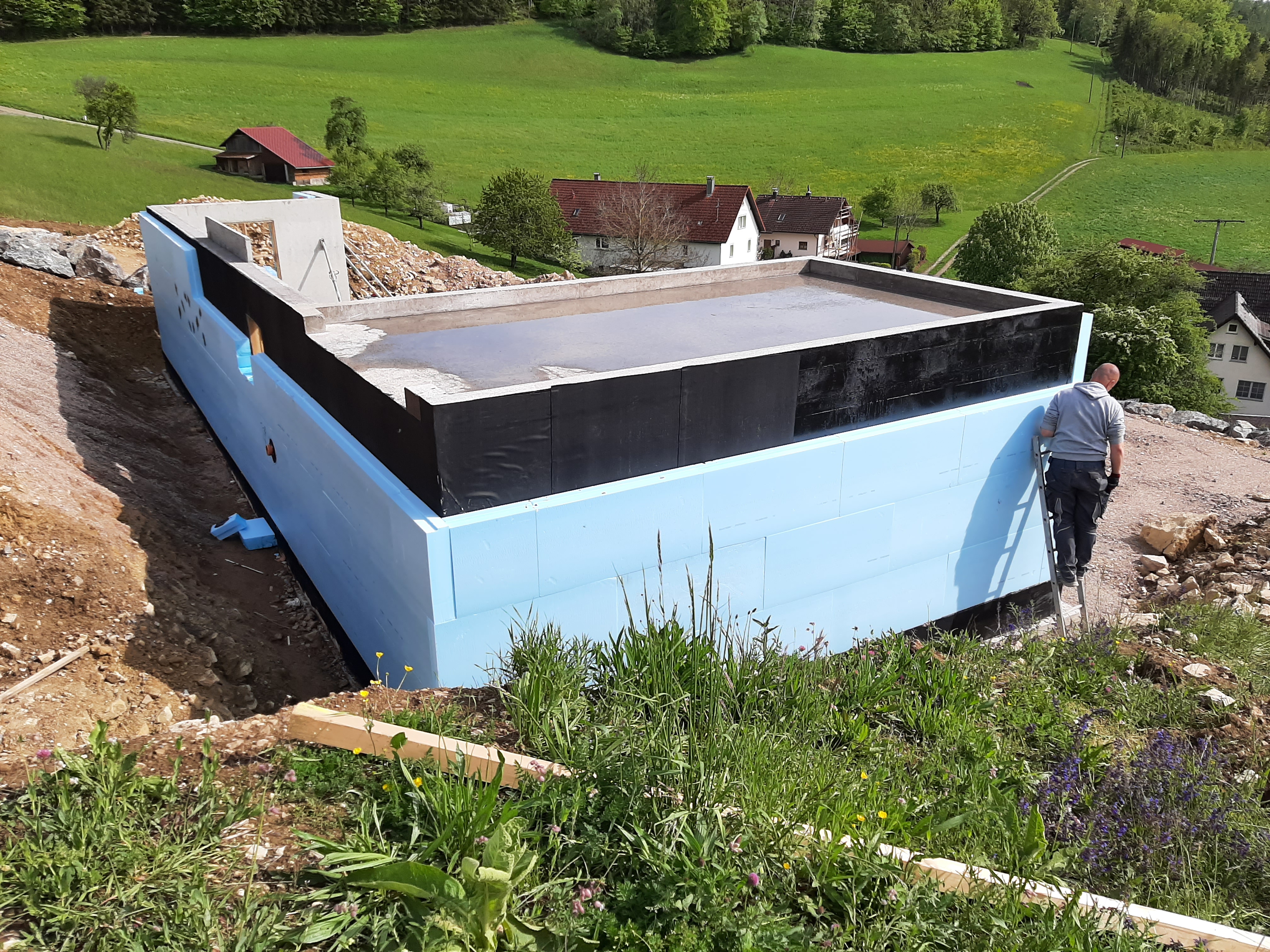

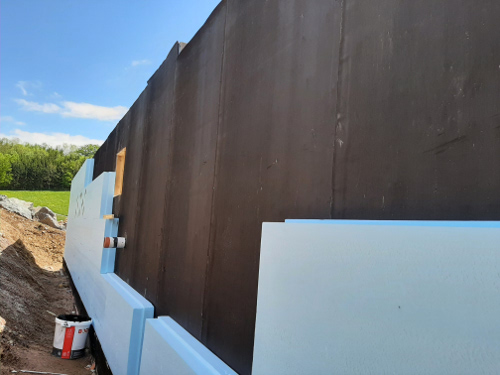

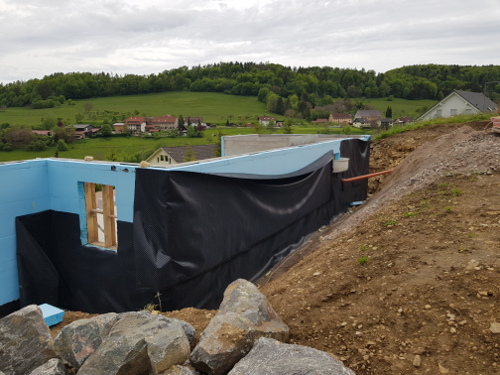

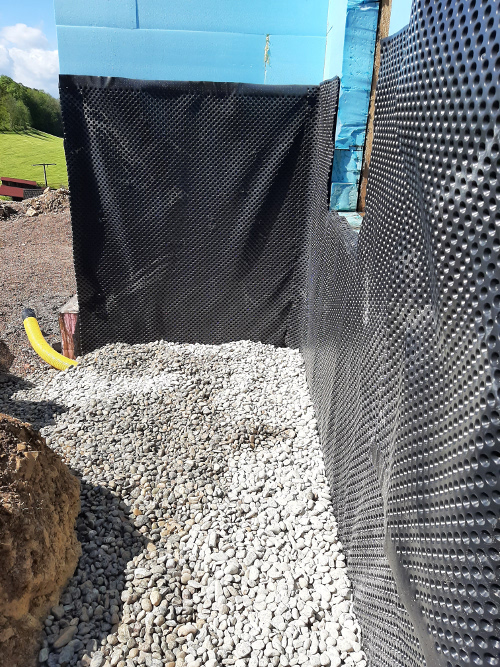

Die Wanddämmung wurde fertiggestellt und im Bereich vom Erdreich wasserfest gestrichen. Es wurde schützende Folie angebracht. Der Wind hat in den letzten Tagen etwas daran gerissen.
Ein Rohr für Strom- und Glasfaserkabel wurde mit einem Zugkabel erstellt. Ein Lichtschacht für den Mudroom wurde angefangen.
Donnerstag, den 20.05.2021

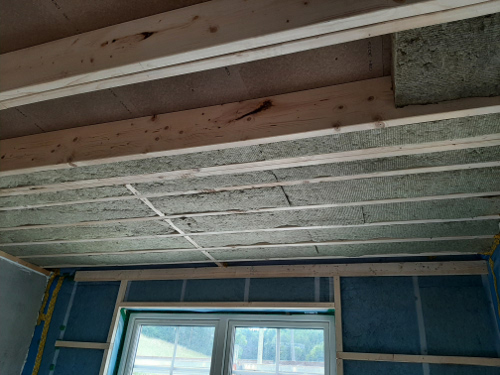

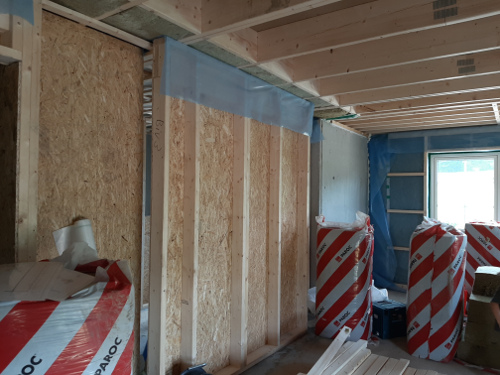

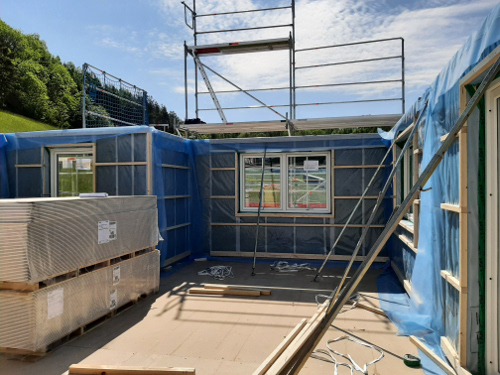

Die Wanddämmung wird angebracht.
Dienstag, den 18.05.2021

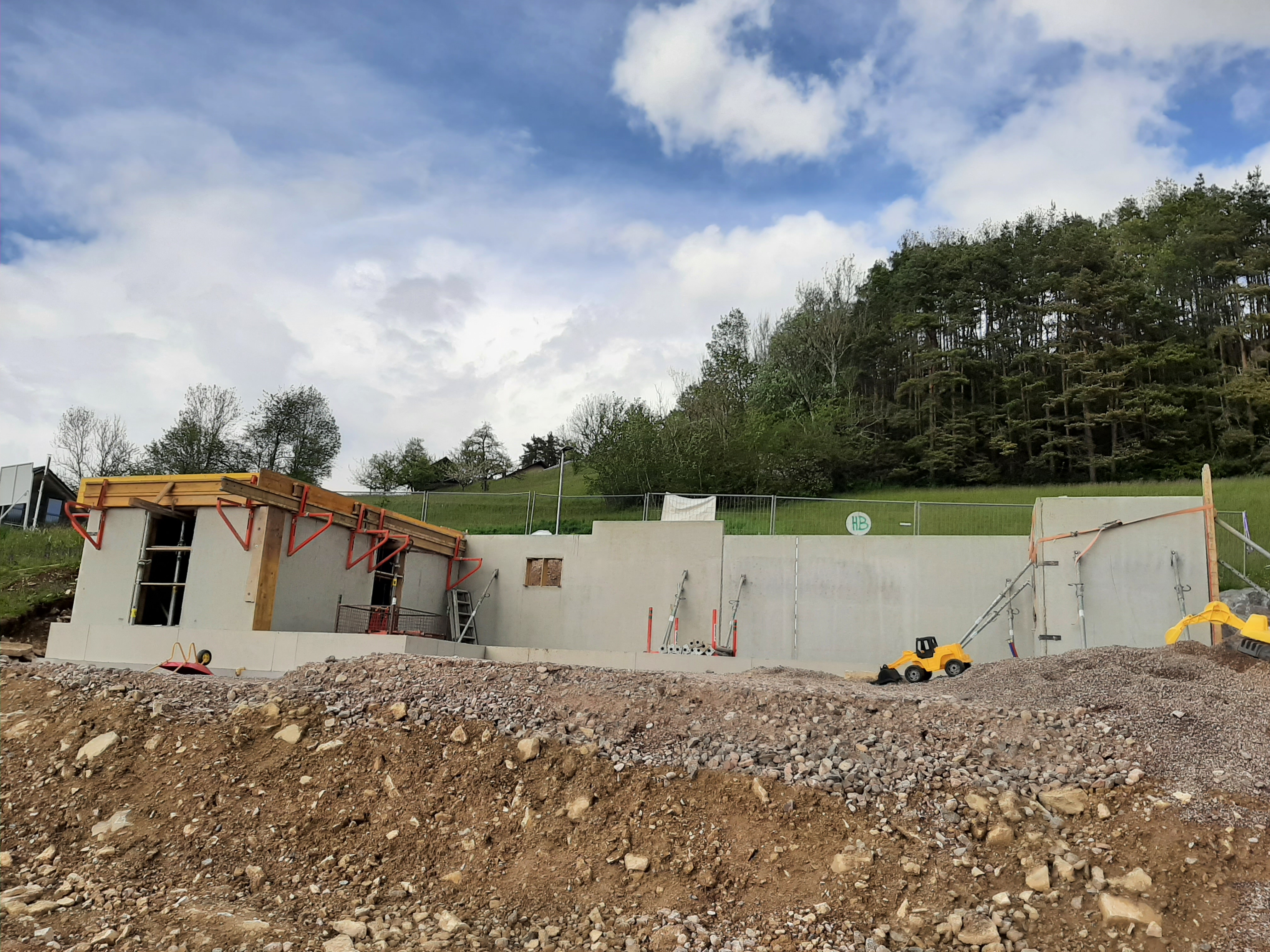

Die Halbkellerwände und der Fahradkeller unter der Garage wurden erstellt.
-- kleines privates Video --
Unsere Hausbaufirma hat einen kleinen Reklame-Film über unser Haus und den gerade zu erstellenden Teilkeller gedreht:-- Hanggrundstück für Bau? [Live von der Baustelle] --. Dieser Film ist über Youtube veröffentlicht.
Samstag, den 15.05.2021

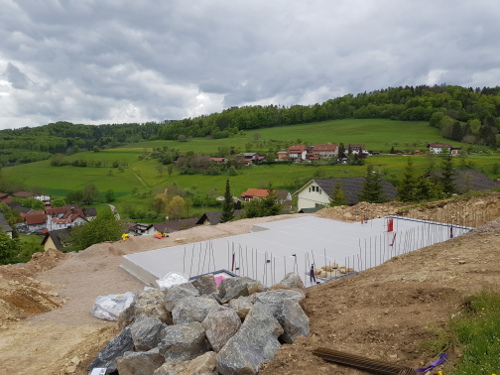

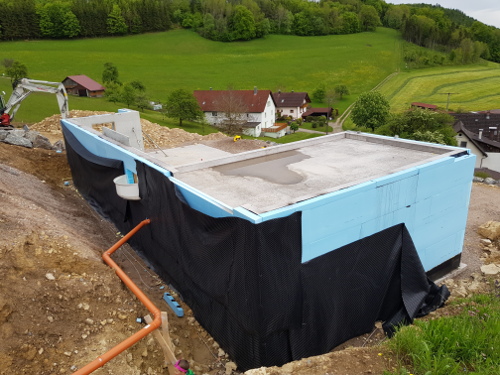

Die Bodenplatte ist fertig.
Mittwoch, den 12.05.2021

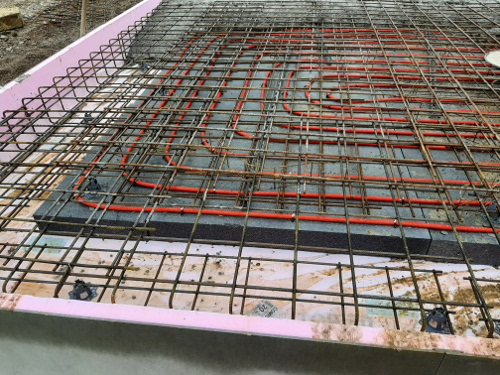

Die Heizspiralen wurden gelegt und das Stahlgitter verpflochten.
Der Beton ist da.

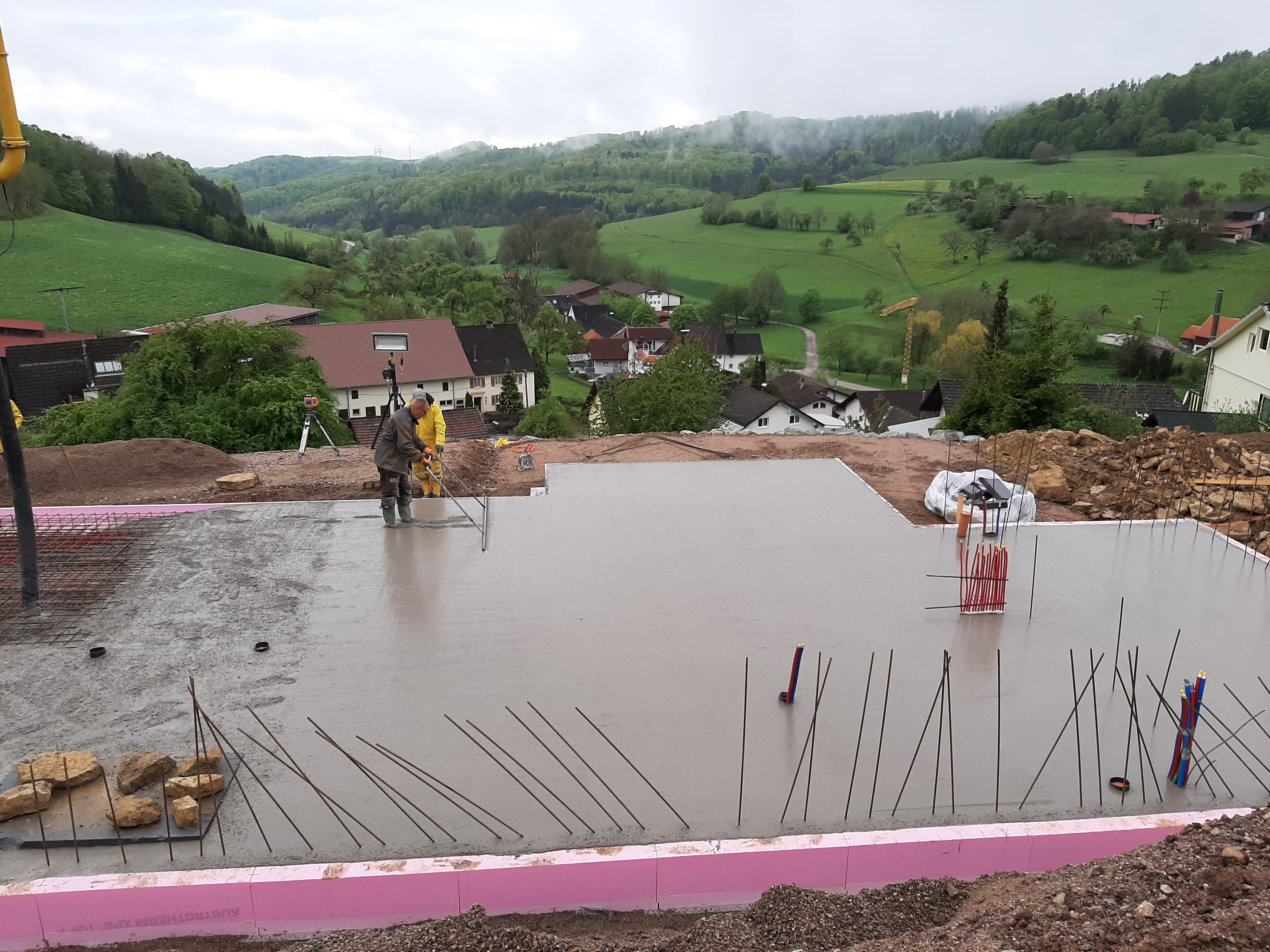

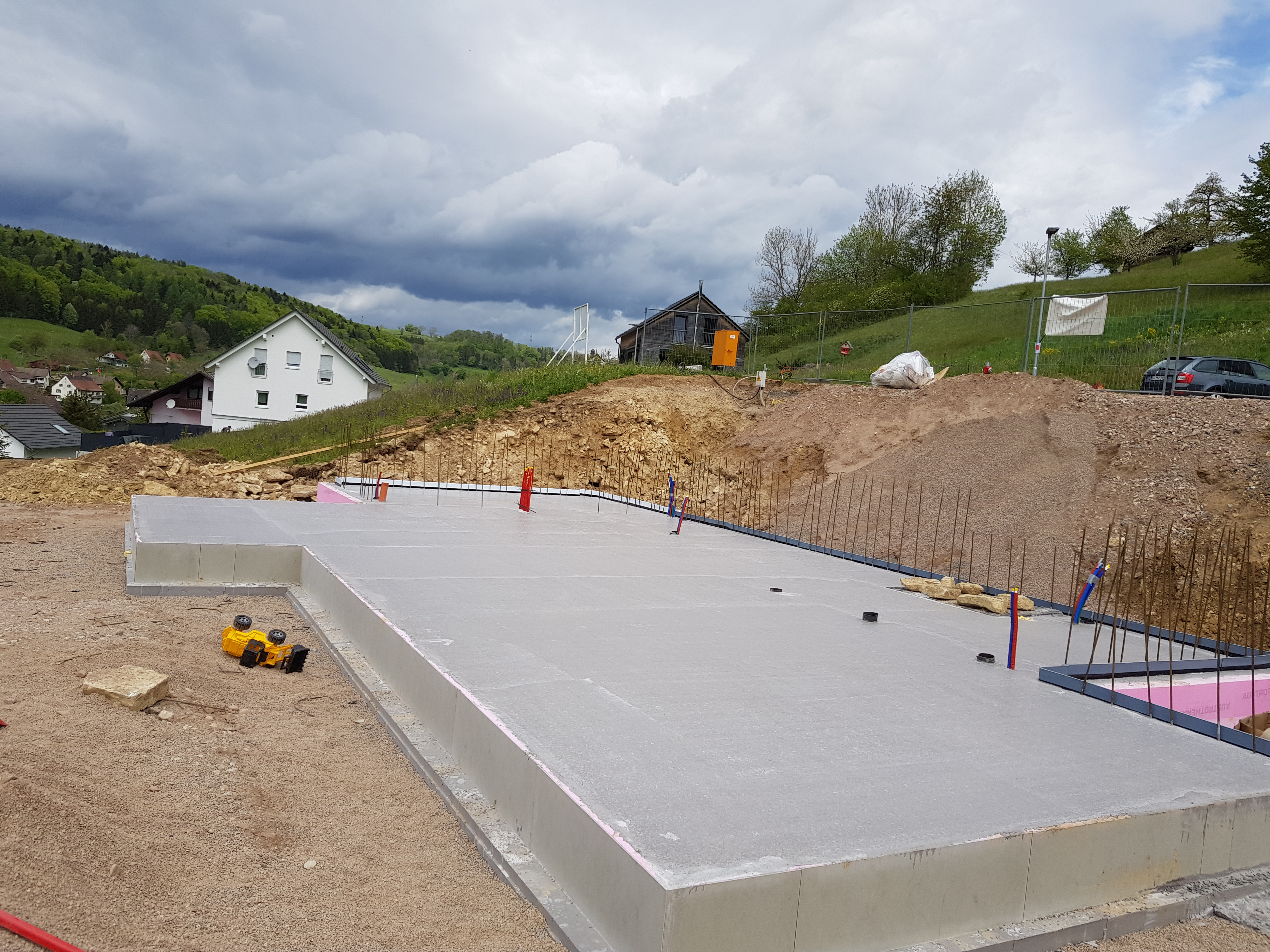

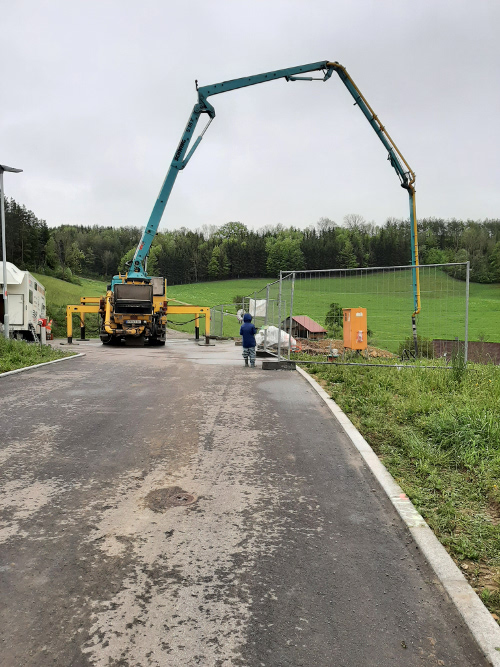

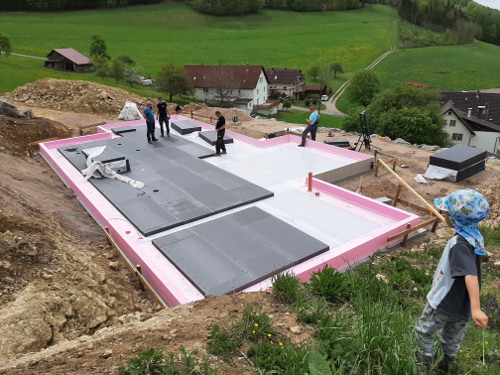

Die Bodenplatte wird gegossen.
Montag, den 10.05.2021

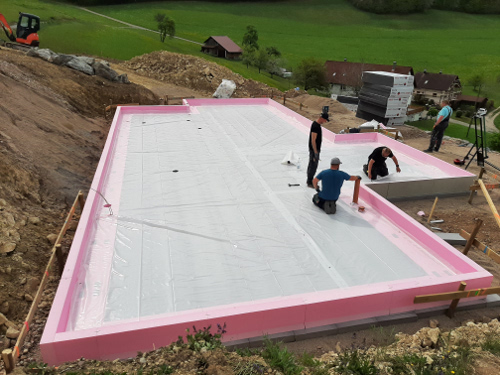

Die Dämmung als unterste Schicht wurde ausgelegt.
Wir haben angefangen unsere Mauer zu bepflanzen.
Die Unterlagen für die Fußbodenheizung, in der Bodenplatte integriert, werden gelegt.
Samstag, den 08.05.2021
Das Feinkiesbett für die Bodenplatte wird erstellt.
Freitag, den 07.05.2021

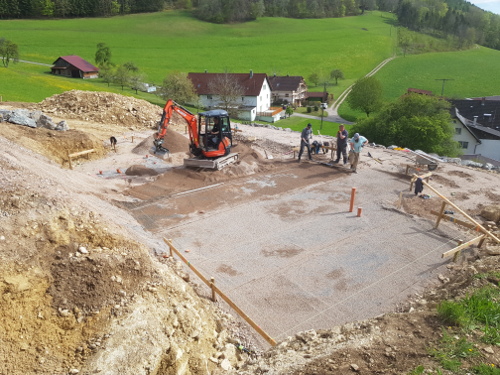

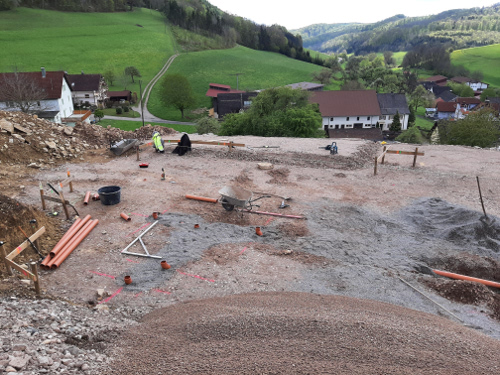

Mit den Vorbereitungen für die Bodenplatte wird begonnen.
Die Rohre, die unter Bodenplatte verlaufen, werden eingegraben.
Samstag, den 01.05.2021

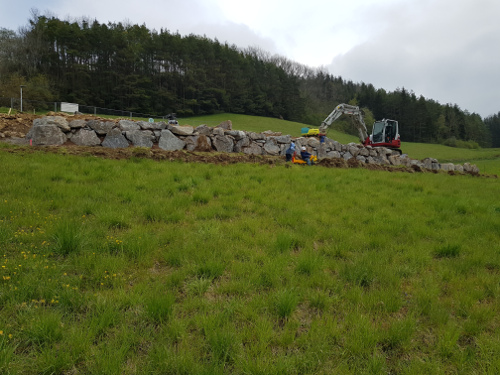

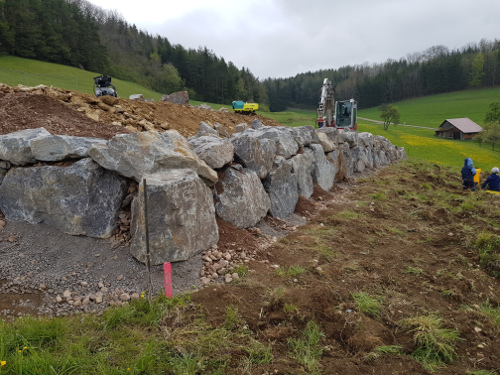

Die Mauer weiter gebaut.
Die Mauer ist 30m lang.
Donnerstag, den 29.04.2021

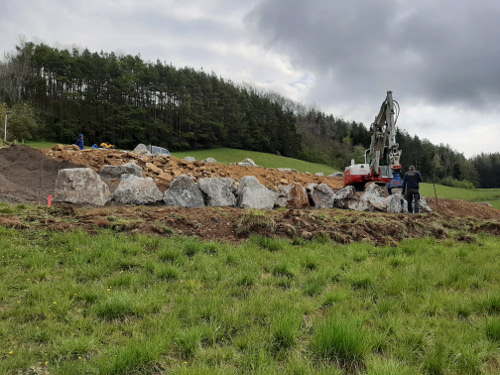

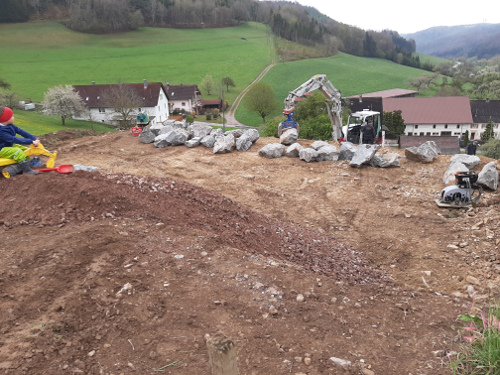

Die Fundamentebene ist begradigt und die Natursteine, für die Mauer an der unteren Grundstückskante, werden den Hang runter gebracht.
Mit der Mauer wird begonnen.
Dienstag, den 27.04.2021

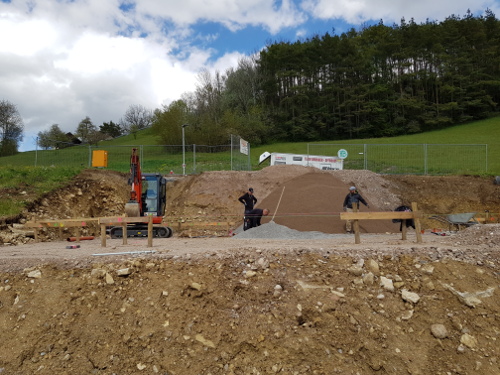

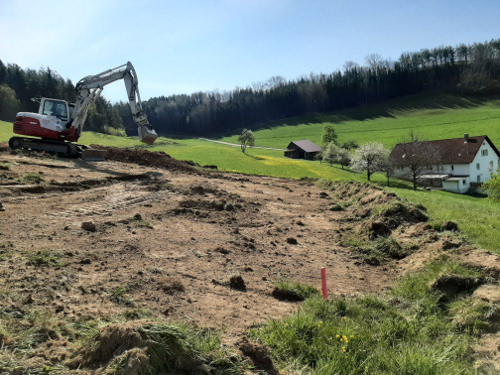

Die Erdarbeiten haben begonnen. Der gute Mutterboden kommt zur Seite und wird für später aufgehoben.
Dienstag, den 29.09.2020
Heute war der Notartermin. Nun gehört das Hanggrundstück uns. Die Planung für das Haus sind schleppend angelaufen.
Vom Grundstück hat man eine schöne Aussicht. Jedoch der Hang ist für Garten und Haus eine Herausforderung.
